都市計画道路補助第176号線の整備

事業の概要

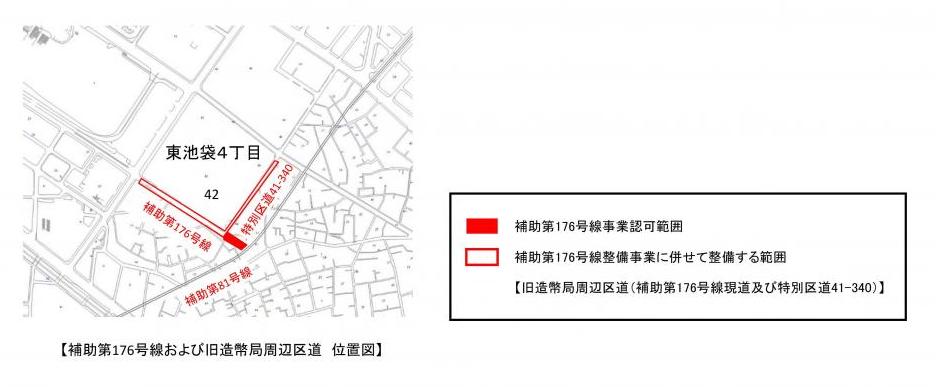

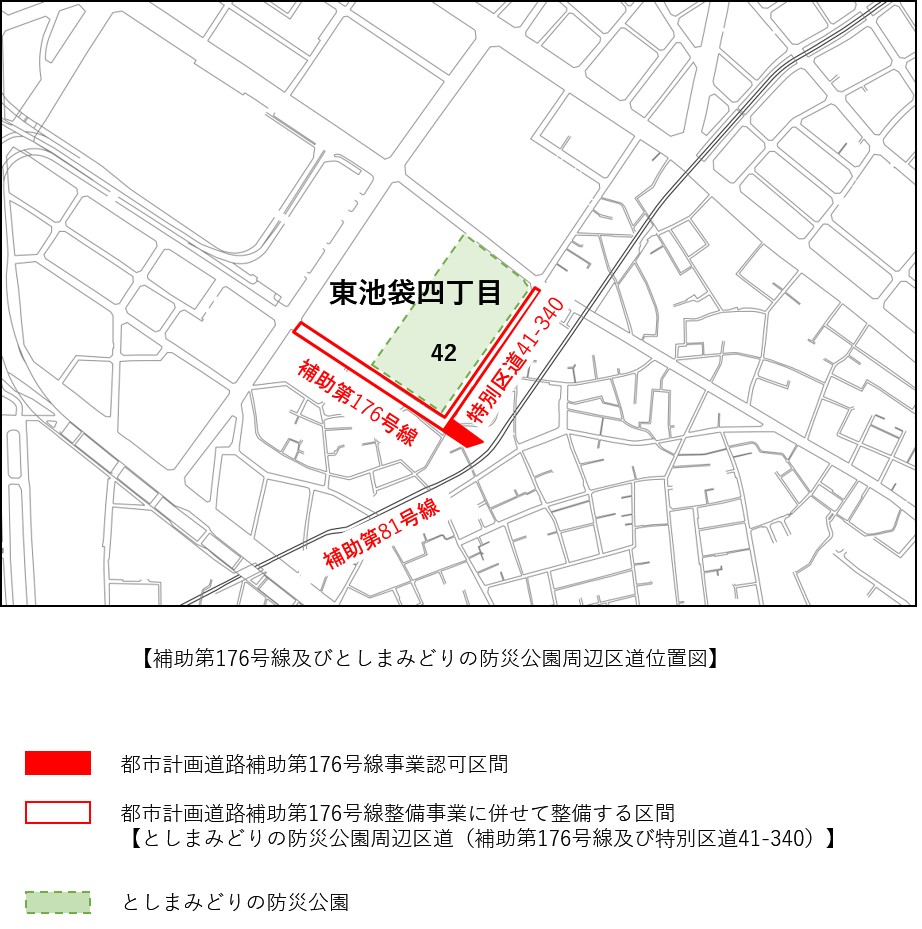

位置図





東池袋4・5丁⽬地区は、東京都防災都市づくり推進計画の重点整備地域に位置付けられ、早急に防災対策を講じる必要のある地域です。避難路を確保するため、補助第176号線の整備を東京都施⾏の補助第81号線と⼀体的に⾏っています。

また、誰もが安⼼・安全に通⾏できるよう歩道・⾞道分離構造とし、道路移動等円滑化基準(バリアフリー)に即した整備とともに、無電柱化を⾏い地域の安全性・防災性の向上を図っていきます。

補助第176号線事業認可区間と、としまみどりの防災公園周辺区道(補助第176号線及び特別区道41-340)の道路整備を併せて行います。





完成予定図

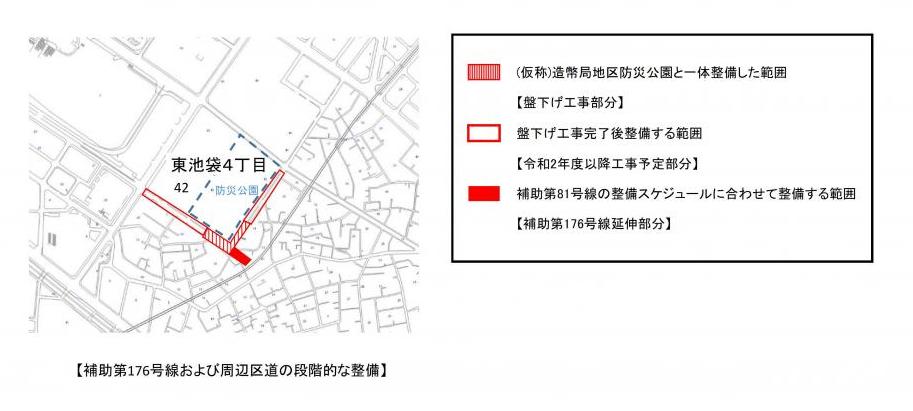

段階的な道路整備

補助第176号線を補助第81号線に接続させるための前段階として、平成30年度より現道の⼀部の⾼さを下げる⼯事(盤下げ⼯事)を⾏いました。令和2年度以降、としまみどりの防災公園周辺区道(盤下げ⼯事範囲以外)について⼯事を⾏っていきます。

また、補助第176号線延伸部分は、補助第81号線の整備スケジュールに合わせ、⼯事を⾏っていきます。

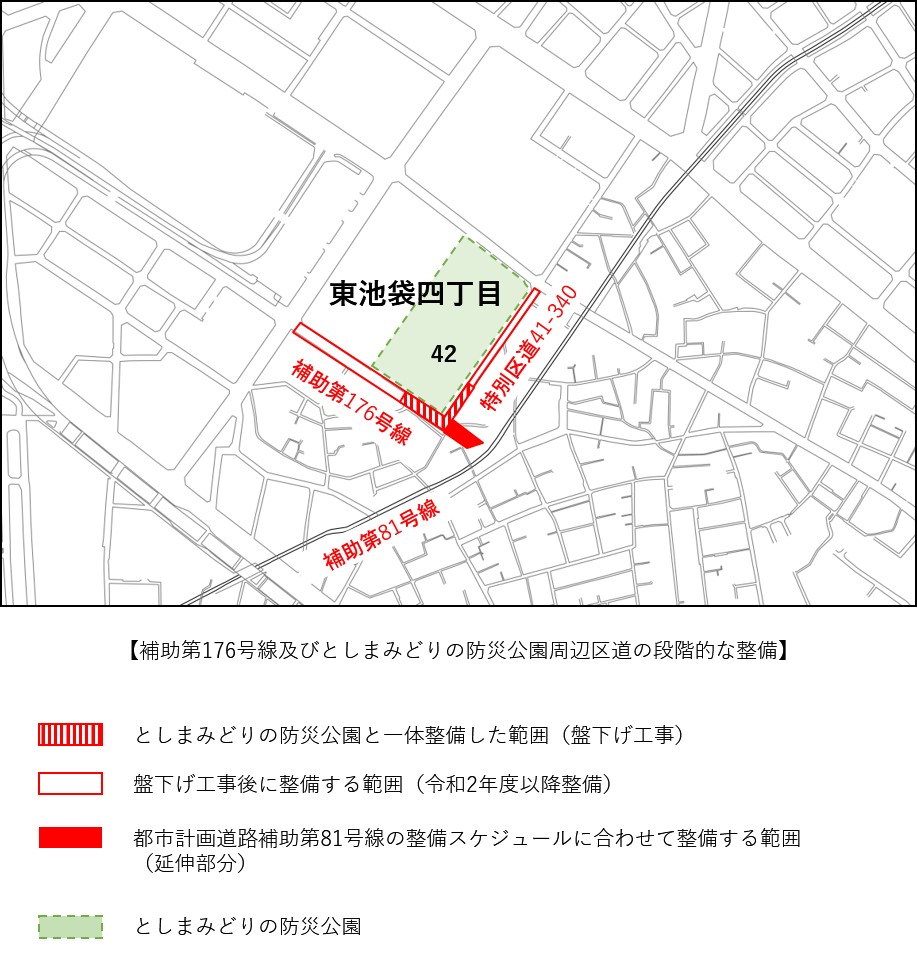

段階的な整備



実施事業

事業認可

  • 当初:平成19年11月16日(東京都告示第1466号)
  • 第1回変更:平成24年3月6日(東京都告示第365号)
  • 第2回変更:平成28年3月18日(東京都告示第460号)
  • 第3回変更:令和2年3月17日(東京都告示第341号)
  • 第4回変更:令和7年3月12日(東京都告示第179号)

事業期間

  • 当初:平成19年11月16日から平成24年3月31日
  • 第1回変更:平成19年11月16日から平成28年3月31日
  • 第2回変更:平成19年11月16日から平成32年3月31日
  • 第3回変更:平成19年11月16日から令和7年3月31日
  • 第4回変更:平成19年11月16日から令和12年3月31日

起点及び終点

  • 起点:豊島区東池袋四丁目
  • 終点:豊島区東池袋四丁目

延長

30メートル(事業認可区間)

幅員

11メートル(車道5.5メートル、一方通行、歩道両側2.75メートル)

取得面積

豊島区内198.5平方メートル(土地筆数7、建物7棟)

実施状況・実績

年度

内容等

平成17年度

平成17年12月13日事業説明会「補助第176号線懇談会」開催

平成18年度

平成18年5月19日用地測量説明会開催
平成19年1月19日事業説明会「補助第176号線懇談会」開催

平成19年度

平成19年11月16日事業認可

平成20年度

用地取得46.2平方メートル(累計取得率23.4%)

平成21年度

用地取得149.6平方メートル(累計取得率98.7%)

平成22年度

用地取得0平方メートル(累計取得率98.7%)
工法検討

平成23年度

用地取得2.64平方メートル(累計取得率100%)
工法検討

平成24年度

豊島区土地開発公社より全事業用地買戻し

仮設通路整備

平成25年度

事業用地整備

平成26年度 道路基本設計(修正)
平成27年度

道路基本設計(修正)

電線共同溝予備設計

平成28年度

道路詳細設計

電線共同溝詳細設計

平成29年度

道路詳細設計

下水管路施設詳細設計

平成30年度

~平成31年度

盤下げ工事



令和2年度 事業用地整備
令和3年度 電線共同溝詳細設計(修正)
令和4年度 電線共同溝設置工事(特別区道41-340)
令和5年度

電線共同溝設置工事(補助第176号線)

工期は令和6年8月まで

令和6年度 通信引込連系管工事(特別区道41-340)

今後の予定等

令和7年度以降

としまみどりの防災公園周辺区道(盤下げ⼯事部分以外)で電力、通信引込連系管工事、道路整備⼯事を⾏っていきます。

令和7~8年度 電力、通信引込連系管工事

令和9年度以降 道路改修工事

お問い合わせ

道路整備課計画道路事業グループ

電話番号:03-3981-0519
