市街地再開発事業(南池袋二丁目C地区)

事業の概要・沿革

地区の概要

南池袋二丁目C地区は、JR池袋駅の南東約700mに位置し、東京メトロ有楽町線東池袋駅・副都心線雑司が谷駅、都電荒川線雑司ヶ谷駅に近接するとともに、隣接する都市計画道路環状5の1号線及び補助81号線が事業中であり、交通利便性の高い地区となっています。また、としまエコミューゼタウンなどの周辺地区における活発な開発動向により、今後さらなるまちづくりの進展が見込まれる地区です。

その一方で、当地区においては、狭あいな道路や、密集した戸建て住宅、低未利用地が存在するなど、市街地の更新が望まれる地区です。

これらを踏まえ、当地区では、池袋副都心に隣接した立地特性を活かし、サンシャインシティやライズシティ池袋、としまエコミューゼタウン等と連携した東池袋駅周辺の拠点となるよう、土地の高度利用を図るとともに、多様な用途による賑わいと安全で快適なまちの実現を目指すため、約1.7ヘクタールについて第一種市街地再開発事業を都市計画決定しました。

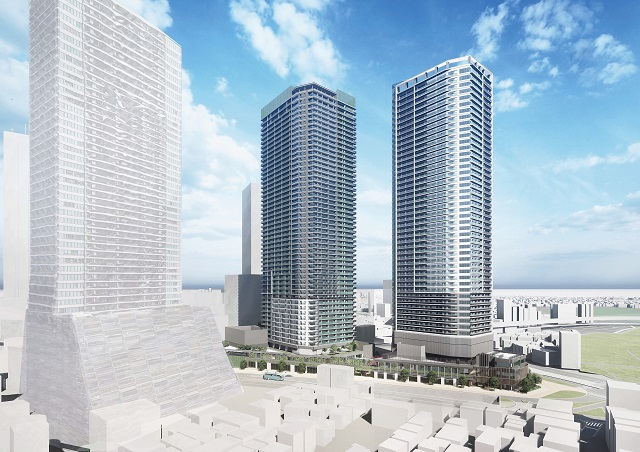

南池袋二丁目Cパース

事業の経過

平成16年12月:「南池袋二丁目地区街並み再生地区」に指定

平成27年10月:C地区まちづくり協議会設立

平成28年3月:南池袋二丁目C地区市街地再開発準備組合設立

平成29年10月:「南池袋二丁目地区街並み再生方針」の変更

平成30年6月14日:都市計画決定
(第一種市街地再開発事業・地区計画・高度地区の変更・防火地域及び準防火地域の変更)

令和2年3月13日:市街地再開発組合設立認可

令和2年9月11日:事業計画変更認可

令和3年1月5日:事業計画変更認可

令和3年8月10日:権利変換計画認可

令和3年8月24日:権利変換期日

令和4年3月14日:都市計画変更(地下通路の位置他)

令和4年6月14日:定款変更認可

令和4年8月22日:定款及び事業計画変更認可

令和4年10月:施設建築物工事着手(北街区)

令和4年11月18日:権利変換計画変更認可

令和5年5月:施設建築物工事着手(南街区)

令和6年1月29日:事業計画変更認可

令和6年9月18日:都市計画変更(地区計画)

※南池袋二丁目C地区地区計画・市街地再開発事業

リンク先にて、都市計画の概要をご覧いただけます。

令和7年10月1日:事業計画変更認可

令和8年9月9日:事業計画変更認可

※事業計画書(PDF:1,009KB)

添付書類(目次・位置図)(PDF:2,604KB)

添付書類(区域図)(PDF:1,330KB)

添付書類(施設建築物の設計図1)(PDF:6,022KB)

添付書類(施設建築物の設計図2)(PDF:3,892KB)

添付書類(施設建築物の設計図3)(PDF:7,902KB)

添付書類(施設建築敷地の設計図・公共施設の設計図・地下通路の配置及び設計図)(PDF:2,125KB)

事業の概要

配置図

1.施行者・・・南池袋二丁目C地区市街地再開発組合

2.施行地区の区域・・・東京都豊島区南池袋二丁目1,2,40,43,44,46番

3.施行地区面積・・・約1.7ヘクタール

4.総事業費・・・約1,281億円

5.整備内容
延べ床面積・・・北棟:約112,130平方メートル、南棟:約75,210平方メートル
主要な用途・・・住宅、店舗、子育て支援施設、文化交流施設、駐車場、公共公益施設
住宅戸数・・・・1,498戸

今後の事業予定

令和8年3月(北街区)施設建築物竣工予定

令和9年5月(南街区)施設建築物竣工予定

実施状況・実績

南池袋二丁目C地区市街地再開発組合に対する補助金等交付実績

項目 平成30年度 平成31年度 令和2年度 令和3年度 令和4年度 令和5年度
補助金額 3億2,000万円 ー 6億6,600万円 32億6,900万円 16億5,600万円 34億6,555万円
補助事業内容 事業計画作成 ー 建築設計
権利変換計画作成
建築物除却等
補償費
建築物除却等
工事監理
共同施設整備費
工事監理
共同施設整備費
項目 令和6年度
補助金額 40億136万円
補助事業内容 工事監理
共同施設整備費
